Сколько нужно бетона на площадку 6 на 6: точный расчет для фундамента мар 4, 2026

Если вы планируете заливать бетонную площадку размером 6 на 6 метров, первое, что нужно знать - сколько именно бетона потребуется. Не переплачивайте за лишний материал и не останьтесь без него в самый ответственный момент. Расчет не сложный, но если сделать его на глаз, можно ошибиться на 20-30%. А это значит - либо лишние траты, либо остановка работ.

Как считать объем бетона для площадки

Объем бетона измеряется в кубометрах. Чтобы найти его, нужно умножить длину на ширину на высоту. Просто, но только если вы знаете, какую толщину делать.

Для площадки под гараж, террасу или парковку обычно достаточно 10-15 сантиметров бетона. Если площадка будет нести нагрузку - например, автомобиль или тяжелое оборудование - берите 15-20 см. В редких случаях, когда грунт мягкий или есть риск просадки, делают 25 см - но это уже для промышленных объектов.

Давайте посчитаем для разных вариантов:

  • Площадка 6 м × 6 м = 36 кв. м
  • При толщине 10 см (0,1 м): 36 × 0,1 = 3,6 куб. м
  • При толщине 15 см (0,15 м): 36 × 0,15 = 5,4 куб. м
  • При толщине 20 см (0,2 м): 36 × 0,2 = 7,2 куб. м

Это базовые цифры. Но реальный объем всегда больше - потому что бетон усаживается, теряется при уплотнении, и часть уходит в подушку из щебня или песка.

Почему нельзя брать точный расчет без запаса

Многие думают: «Я посчитал - 5,4 куба, возьму 5,5». Это не сработает. При заливке бетон не ложится идеально ровно. Он уплотняется вибратором, проседает, и часть уходит в щели между арматурой. Если вы заказываете бетоновоз - он не отольет вам 5,43 куба. Он привезет 5, 6 или 7. Поэтому всегда берите запас 10-15%.

Для площадки 6×6 с толщиной 15 см:

  • Расчет: 5,4 куб. м
  • Запас 15%: 5,4 × 0,15 = 0,81 куб. м
  • Итого: 5,4 + 0,81 = 6,2 куб. м

Значит, заказывать нужно минимум 6,5 кубометров. Так вы избежите перерывов в работе и не останетесь с незалитым углом.

Что влияет на объем, кроме толщины

Есть три фактора, которые никто не учитывает, но они реально меняют цифры:

  1. Подушка под бетоном. Если вы делаете подушку из щебня 10-15 см - она тоже занимает объем. Но бетон на нее не льется. Это не добавляет бетона, но если вы забудете про подушку, то не сможете правильно выставить уровень. И тогда ваша площадка будет наклонной.
  2. Арматура. Сетка из стали занимает место. Для площадки 6×6 с арматурой 12 мм, шагом 20 см, вы потеряете около 1-2% объема. Не критично, но если вы считаете до сотых - учтите.
  3. Форма площадки. Если у вас не идеальный прямоугольник, а с выступами, ступеньками или бордюрами - объем увеличивается. Например, если вы делаете бордюр 20 см в высоту и 15 см в ширину по периметру - это еще +0,7-1 куб. м.

Какой бетон лучше выбрать

Для площадки 6×6 под легкую технику или машину подойдет бетон М200. Он прочный, не трескается от мороза и стоит дешевле М250. Если вы планируете ставить тяжелый грузовик или промышленное оборудование - берите М250. М300 и выше - избыточно для частного использования. Вы переплатите, а прочность не вырастет заметно.

Класс бетона - это не про «качество», а про прочность на сжатие. М200 означает, что кубик бетона 15×15×15 см выдерживает давление 200 кг/см². Это стандарт для гаражей, подъездов и парковок в России.

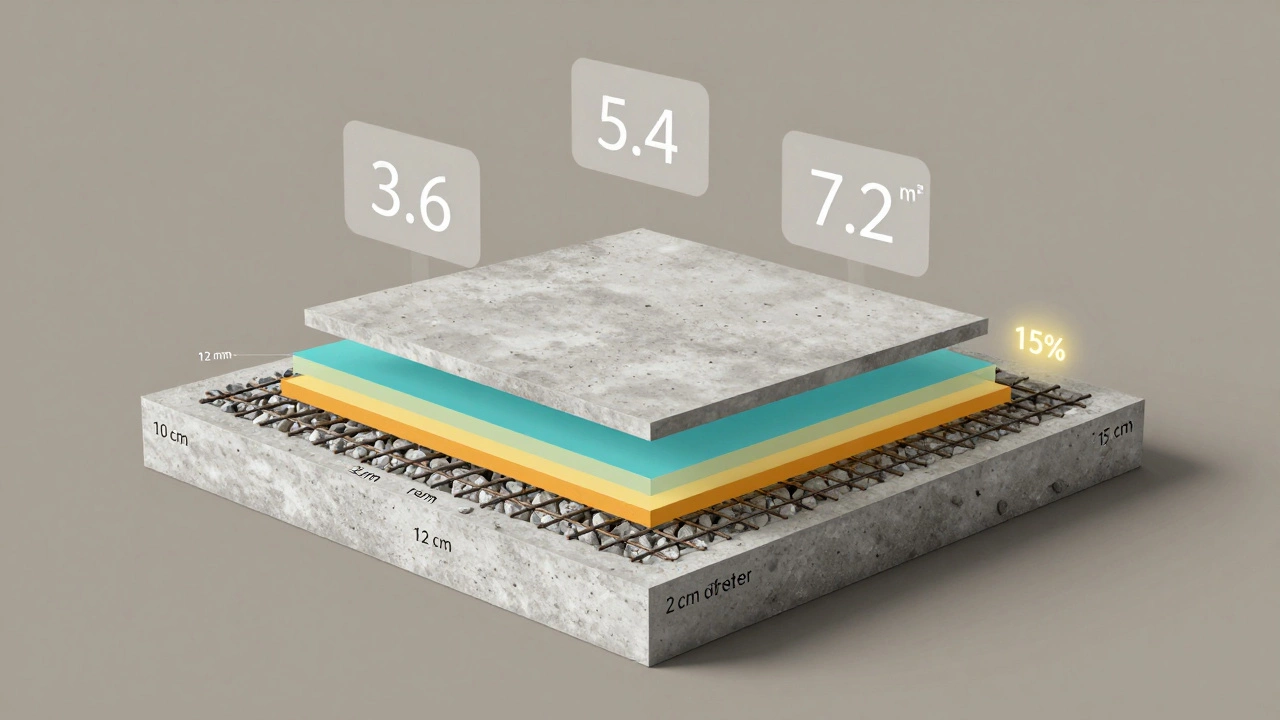

Разрез бетонной площадки с обозначенными слоями и объемами бетона: щебень, арматура, бетон.

Сколько стоит заказать бетон

В Екатеринбурге в марте 2026 года цена на бетон М200 - от 4800 до 5500 рублей за куб. М250 - от 5200 до 6000. Цены зависят от доставки, объема и добавок. Если вы заказываете 6-7 кубов - часто скидка 5-10%. Доставка за 10-15 км - около 1500 рублей. За 20 км - 2500.

Если вы не знаете, где брать - спросите у местных строителей. Часто у них есть постоянные поставщики с лучшими ценами. Не покупайте бетон на рынке «по скидке» - там часто подмешивают песок, и через пару месяцев площадка начнет крошиться.

Что делать, если бетона не хватило

Если вы залили 70% площадки, а бетон закончился - не паникуйте. Но и не ждите следующей машины. Время схватывания - 2-4 часа. Если перерыв больше 3 часов, шов будет слабым. Лучше:

  • Закажите еще 1-2 куба срочно (доставка за 40 минут в Екатеринбурге возможна)
  • Или временно залейте песчано-цементную смесь (3:1) - это не бетон, но временно удержит форму
  • Никогда не заливайте холодный бетон на теплый - это вызывает трещины

Практический пример: как все делалось на практике

В прошлом году в Екатеринбурге один из наших клиентов заливал площадку 6×6 под гараж. Он хотел сэкономить и сделал толщину 10 см. Через два зимы - трещины. Пришлось переливать. На второй раз мы посчитали все правильно: 15 см бетона, 10 см щебня, арматурная сетка 12 мм, запас 15%. Итого - 6,5 куба. Прошло два года - никаких трещин, никаких вопросов.

Не экономьте на толщине. Это не про «сейчас», это про «через 5 лет».

Сравнение треснувшей и целой бетонной площадки: последствия тонкой заливки и правильного фундамента.

Частые ошибки

  • Считают только площадь, забывая про толщину
  • Берут бетон без запаса - потом в панике дозаказывают
  • Используют бетон М100 для площадки под машину - он не выдержит
  • Заливают на неподготовленный грунт - через год площадка проседает
  • Не используют арматуру, думая, что «и так схватится» - трещины появляются через месяц

Что делать перед заливкой

  1. Выровняйте грунт. Уберите все корни, камни, мусор.
  2. Засыпьте подушку из щебня 10-15 см. Утрамбуйте. Это защитит от влаги и даст равномерную опору.
  3. Уложите геотекстиль - он не даст грунту подниматься в бетон.
  4. Сделайте опалубку из досок или профлиста. Она должна быть выше уровня бетона на 2-3 см.
  5. Установите арматурную сетку на подставки. Она не должна лежать на земле.
  6. Проверьте уровень по углам. Даже 1 см перепада - это потом вода, которая будет стекать в одну сторону.

Сколько времени нужно на заливку

Один бетоновоз с 6-7 кубами может разлить площадку 6×6 за 30-40 минут. Но подготовка - 1-2 дня. Уплотнение, выравнивание, затирка - еще 2-3 часа. После заливки бетон набирает прочность 7 дней. В это время нельзя ходить, тем более ездить. Через 28 дней он станет полностью твердым.

Не торопитесь. Хороший фундамент - это не про скорость. Это про то, чтобы через 10 лет он не треснул.
