Сколько реально времени уходит на фундамент? Многие думают, что это просто вырыть яму, залить бетон и ждать. На деле - это один из самых ответственных и долгих этапов всего строительства. И если с ним торопиться, дом может треснуть через год, даже если стены построены идеально. В Екатеринбурге, где зимы суровые, а грунты - пучинистые, фундамент - это не просто основа. Это страховка на десятилетия.
Подготовка: от проекта до земляных работ
Первые три-четыре дня - это не стройка, а подготовка. Тут не хватает лопаты, хватает бумаги. Без точного проекта фундамента вы рискуете залить его неправильно. У вас должен быть план: тип фундамента (ленточный, свайный, плитный), глубина заложения, марка бетона, армирование. В Свердловской области глубина заложения ленточного фундамента - минимум 1,8 метра, ниже уровня промерзания грунта. Если вы заложите его на 1,2 метра - весной он поплывет вместе с пучением.

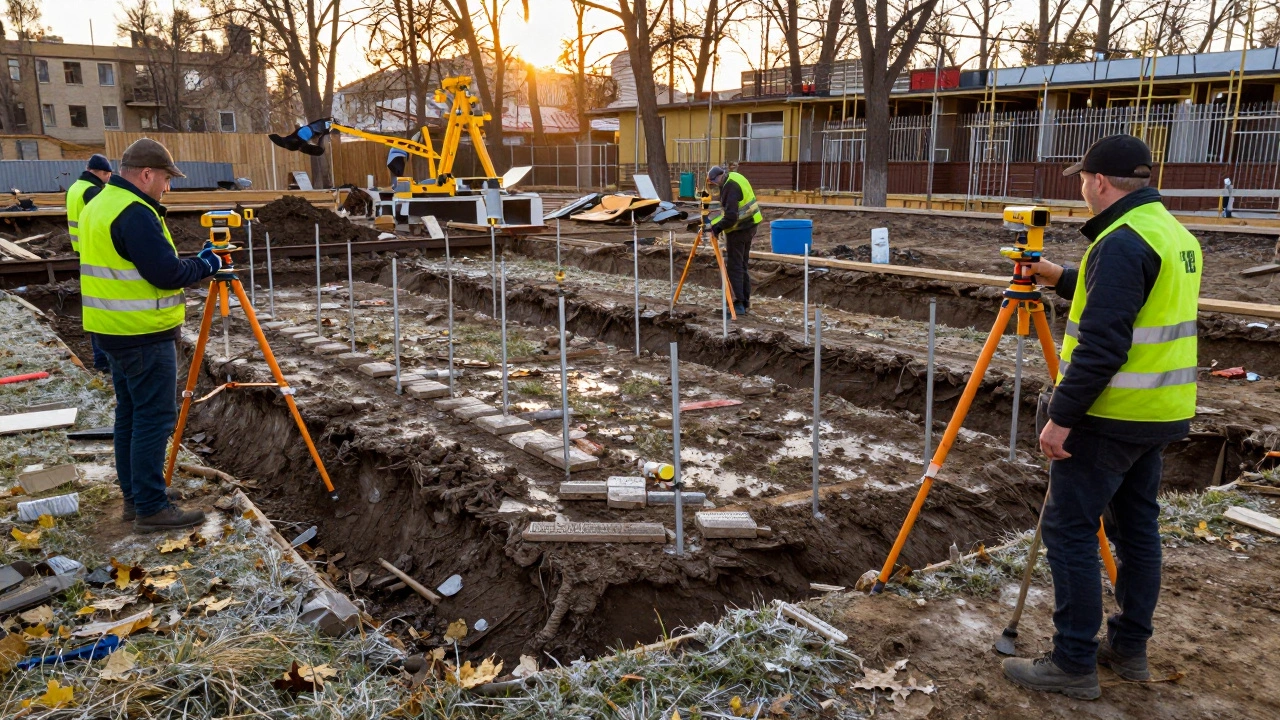

Потом идет разметка. Сначала - по углам, потом - по осям стен. Это делают с помощью геодезиста или хотя бы с нивелиром. Если разметка с ошибкой в 5 сантиметров - стены потом не совпадут. Это не видно сразу, но через пару лет вы поймете: двери не закрываются, окна перекошены. На разметку уходит 1-2 дня, в зависимости от размера дома.
Потом - земляные работы. Тут всё зависит от техники. Если вы нанимаете экскаватор - выкопать котлован под дом 10×12 метров занимает 6-8 часов. Без техники - это 5-7 дней работы двух человек. В Екатеринбурге осенью и весной земля - как бетон. Зимой - мерзлая, летом - тяжелая глина. Сроки тут не фиксированы. Лучше заложить 2-3 дня на это, даже если техника приехала.
Подушка, опалубка, арматура - что занимает больше всего времени
После котлована - подушка. Щебень, песок, уплотнение. Это не просто насыпь. Каждый слой - 15-20 см - трамбуется. Если пропустить это - фундамент со временем даст усадку неравномерно. На подушку уходит 1-2 дня. Потом - опалубка. Доски, щиты, крепления. Если делать всё из досок 25 мм, то это 2-3 дня работы двух плотников. Металлическая опалубка быстрее, но дороже. В большинстве частных домов в Свердловской области - деревянная. Она надежная, если собрана правильно.
Армирование - самая важная часть. Тут нельзя экономить. Две горизонтальные сетки из арматуры 12-14 мм, связанные проволокой, с шагом 20 см. Вертикальные перемычки - каждые 50-70 см. Если арматура лежит на земле - бетон не сработает. Ее поднимают на подставки. Потом - по периметру и внутренним стенам. На армирование уходит 2-4 дня. Это не просто укладка. Это точная работа. Один пропущенный стык - и в будущем трещина.
Заливка бетона: не просто лить, а правильно делать

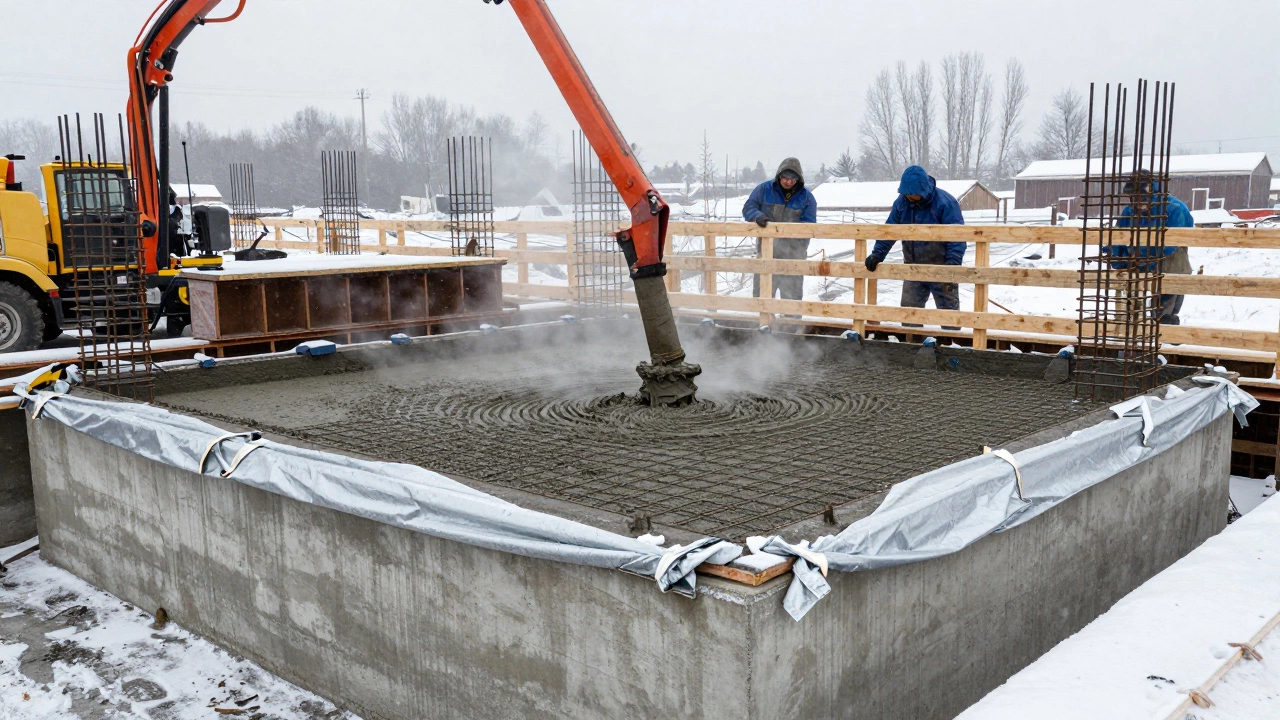

Заливка - это не один день. Это процесс. Бетон должен быть подан равномерно, без перерывов. Если вы заливаете ленточный фундамент, то лучше - за один заход. Если дом большой - используют бетономешалки и насосы. В Екатеринбурге чаще заказывают бетон М300 с пластификатором. Он лучше работает при минусовых температурах и не расслаивается.
Заливка занимает 1-2 дня, если все готово. Но это только начало. После заливки - уход. Бетон не схватывается мгновенно. Он набирает прочность постепенно. Первые 7 дней - критичны. Его нужно увлажнять. Если в жару оставить сухим - он трескается. Если в холод - нужно укрывать. В ноябре в Свердловской области температура может упасть до -10°C уже через день после заливки. Тогда используют специальные добавки или греющие коврики.
Сколько времени нужно, чтобы бетон набрал 70% прочности? Минимум 7 дней. Но это не значит, что можно сразу строить стены. Лучше ждать 14-21 день. Особенно если зима на носу. Многие строители спешат - и потом удивляются, почему стены треснули. Фундамент не должен быть просто «сухим». Он должен быть набравшим прочность.
Сколько в итоге дней? Реальные цифры
Вот реальная картина для дома 10×10 метров с ленточным фундаментом в Екатеринбурге:
- Подготовка и разметка - 3 дня
- Земляные работы - 2 дня (с техникой)
- Подушка - 1 день
- Опалубка - 3 дня
- Армирование - 3 дня
- Заливка бетона - 1 день
- Выдержка до нагрузки - 14 дней
Итого: 20-22 дня. Без срыва сроков. Без дождей, без поломки техники, без задержки бетона. Если вы работаете в теплую погоду - можно уложиться в 18 дней. Если в октябре - с учетом промерзания и укрытия - до 30 дней.
Почему так долго? Потому что фундамент - это не этап. Это процесс, где каждый день важен. Если вы сократите срок на 5 дней - вы рискуете всей конструкцией. Дом не спасет даже самая красивая кровля, если фундамент не держит.
Что можно ускорить, а что - нельзя
Ускорить можно: разметку (если есть точный план), земляные работы (если есть экскаватор), опалубку (если использовать металлические щиты).
Нельзя ускорить: армирование, уход за бетоном, выдержку. Эти этапы - физика, а не логистика. Бетон не слушается календаря. Он набирает прочность по своим законам. Если вы начнете возводить стены раньше, чем бетон наберет 70% прочности - вы рискуете перекосом, трещинами, даже обрушением.
Вот что реально работает: заказывайте бетон заранее. Проверяйте арматуру перед заливкой. Нанимайте людей, которые знают, что такое «правильная трамбовка». Не верьте тем, кто говорит: «У нас фундамент за 5 дней». В Свердловской области это - ложь. Или смертельный риск.
Что происходит, если фундамент залит быстро
Представьте: вы построили дом за три месяца. Все красиво. Но через год - трещина в углу. Через два - двери не закрываются. Через три - в подвале сыро, хотя вы не копали канализацию. Причина? Фундамент не выдержал. Он не успел набрать прочность. Он дал усадку неравномерно. Грунт под ним не уплотнился. Арматура не сработала как единая система.
Ремонт такого фундамента - это не штукатурка. Это подъем дома, усиление, замена. Стоимость - в 3-5 раз выше, чем правильное строительство сначала. И это не гипотетика. В Екатеринбурге каждую весну приезжают бригады, которые ремонтируют такие фундаменты. Они знают, что делать. Но лучше не доводить до этого.
Когда лучше заливать фундамент
Лучшее время - конец весны (май) или начало осени (сентябрь). Температура +10…+18°C. Нет дождей, нет мороза. Бетон набирает прочность ровно, без стрессов. Зимой - только с подогревом и добавками. Летом - нужно постоянно поливать. В июле, когда жарко, бетон сохнет слишком быстро - и трескается.
Если вы строите в июне - не забывайте про тень. Накройте опалубку пленкой. Не дайте солнцу высушить поверхность. Если в августе - следите за дождем. Плёнка - не просто укрытие. Это защита от эрозии и перепадов влажности.
Фундамент - это не то, что можно сделать «на скорую руку». Это фундамент. И он должен быть сделан правильно. Не потому что так надо по нормам. А потому что ваш дом будет стоять 50 лет. И вы не захотите жить в треснувшем доме, потому что сэкономили 10 дней.
Сколько дней нужно ждать после заливки фундамента, чтобы начинать строить стены?
Лучше ждать 14-21 день. За это время бетон набирает 70-80% своей прочности. Минимально - 7 дней, но только если температура стабильная +15-20°C и нет ветра. В Екатеринбурге, где ночью может быть -5°C уже в начале октября, лучше не рисковать. Стены на слабом фундаменте - это как построить дом на вате.
Можно ли заливать фундамент зимой?
Можно, но с оговорками. Нужны противоморозные добавки, подогрев бетона, утепление опалубки и защита от снега. Без этого бетон просто замерзнет и потеряет прочность. В Екатеринбурге зимняя заливка - это дорого и сложно. Стоит ли экономить 2 месяца на сроке, если это может обойтись в 300 тысяч рублей на ремонт? Лучше начать весной.
Почему арматура не должна лежать на земле?
Потому что бетон вокруг нее должен схватиться равномерно. Если арматура касается земли, в этом месте не будет защиты от коррозии, и бетон не сможет полноценно передавать нагрузку. Арматура должна быть поднята на 5-7 см от дна с помощью пластиковых подставок. Это простая вещь, но её пропускают в 70% случаев, когда строительство ведут без надзора.
Какой тип фундамента самый быстрый в монтаже?
Свайно-винтовой фундамент. Его можно установить за 2-3 дня, даже в труднодоступных местах. Но он подходит только для легких домов: каркасных, из СИП-панелей, бревенчатых. Для кирпичного или блочного дома - не подойдет. Ленточный фундамент медленнее, но надежнее. Выбирайте не по скорости, а по нагрузке.
Что делать, если после заливки пошел дождь?
Ничего страшного, если дождь легкий. Главное - не допустить, чтобы вода стекала по поверхности и смывала цементное молоко. Если льет как из ведра - накройте пленкой. Не сливайте воду с поверхности - это может нарушить структуру. Через 24 часа, когда бетон начнет схватываться, дождь уже не повредит. Главное - не заливать в лужу.
